Этапы строительства дома и когда приступать к отоплению

Подготовительный этап

Прежде всего, нужно определиться с земельным участком, на котором будет возведен дом. Его нужно заранее купить (если вы еще этого не сделали) и соответствующим образом подготовить к строительным работам. Стоит отметить, что к выбору земельного участка нужно подойти со всей ответственностью.

Во-первых, следует определиться с его размерами, месторасположением, транспортной инфраструктурой, имеется ли круглогодичный подъезд, насколько участок удалён от вашей работы (в том случае, если в доме планируется жить постоянно). Нужно учитывать близость магазинов, больницы, школы, а так же наличие поблизости соседей. Обязательно поинтересуйтесь наличием рядом с участком водо- и газопровода, а также возможностью подключения к ним.Сложно переоценить значение возможного подключения электричества.

Шаги в строительстве дома на подготовительном этапе
Шаг Описание
Особенности выбора участка: Во-вторых, не маленькое значение имеет цена участка, а точней соотношение его цены и критериев, наличие которых вы посчитали необходимыми.
И последнее, в случае, если вас всё устраивает, необходимо тщательно проверить документы на участок, пообщаться с соседями. Не лишним будет обратиться в органы местного самоуправления, получить информацию об участке. Необходимо проверить, все ли налоги и сборы за участок уплачены, и не является ли приглянувшийся вам участок предметом правового спора, насколько правильно проведено межевание, ещё раз уточнить номер приобретаемого участка.
О значении размера участка: Размер земельного участка играет важную роль, хотя бы потому, что от него будут зависеть возможные габариты возводимого дома. Желательная пропорция один к десяти, то есть, если планируется строительство дома площадью 100 квадратных метров, то земельный участок должен быть размером не менее десяти соток. В противном случае освоение участка станет слишком затратным, либо вы не сможете в последующем при необходимости увеличить своё строение.
Где взять воду для участка? Одним из самых важных вопросов является проблема с водой. Имеется ли она на участке, или хотя бы поблизости, как осуществляется подача воды на соседние участки, и возможность подведения коммуникаций к выбранному участку, или вероятность бурения собственной скважины, а если возможна, то насколько вероятна. Следует тщательно оценить эту операцию. Всё это существенно повлияет на цену участка, поэтому эти вопросы нужно рассматривать безотлагательно.
Энергетический кризис нам не нужен! Не менее важным является вопрос электрификации участка и вероятной необходимости собственной подстанции, поскольку выделяемой по нормам электроэнергии в количестве 10 кВт вам вряд ли будет хватать для проведения строительных работ и для дальнейшей жизнедеятельности. Однако строительство дизельной подстанции — достаточно затратное мероприятие. Поэтому здесь нужно рассмотреть вариант объединения с соседями с целью совместного получения дополнительной электроэнергии.
Важней всего — погода в доме… В том случае, если вы сможете получить на свой дом более 30 кВт, вопрос с отоплением дома практически решён, поскольку в любом случае лучше отапливать помещения с помощью электричества. В противном случае не стоит расстраиваться, поскольку можно рассмотреть вариант установки газового котла, если есть возможность подключения к общему газопроводу.Так же на этом этапе нужно будет создать или выбрать проект будущего дома, который собираетесь возводить. Удачный проект дома — залог комфортной и уютной жизни в этом доме.

Выбирая проект для будущего здания, нужно иметь в виду, что при строительстве частного дома с высотой не более трёх этажей вам достаточно будет предоставить архитектурно планировочное решение и заказать проектирование систем водоснабжения, электро и теплоснабжения, если в этом есть необходимость. Основой для такого решения может служить третья часть статьи 48 Градостроительного кодекса, согласно которой для строительства частного дома высотой не более трёх этажей проектной документации не требуется.

Планируем работы на месте: После всех подготовительных работ с документацией следует провести планировочные работы, в том случае, когда строительная площадка имеет неровности, или необходимо провести геодезические работы.

Фундамент для дома

Строительство коробки частного дома

Любая литература с учетом выбранного материала, предусматривает основные этапы строительства дома из бруса, кирпича или пеноблока.

Возведение фундамента

Сначала определяют из чего будет сделан фундамент. Обычно применяют блоки или осуществляют заливку бетоном. Толщина определяется в зависимости от высоты цоколя и наличия подвала. Поэтому, если есть подвал и высокий цоколь, толщина фундамента будет больше. Фундамент из блоков делают в случае, когда предполагается строительство дома из кирпича или другого тяжелого материала. Также его возводят при строительстве малоэтажных домов. Чтобы заложить такой фундамент требуется серьезная строительная техника, но возводится он за короткое время.

Монолитный фундамент заливается из смеси из гравия, щебня, цемента и прутьев арматуры. Такой фундамент считается более дешевым, а его заливка не требует много времени и большого количества специальной строительной техники.

Когда определено, из чего планируется возводить основание дома, осуществляется расчет самого фундамента. Полученная цифра зависит от площади строения. Учитывая этот показатель, производятся расчеты количества материалов для строительства. Под тяжестью готовой конструкции произойдет усадка земли, поэтому нужно произвести ее расчет и только после этого возводить фундамент, учитывая сопротивление почв под строением.

Цоколь и перекрытия

Возведение цоколя необходимо для того, чтобы создать своеобразный буфер. Он предохраняет нижнюю часть стен от перепадов температур, влаги и прочих климатических особенностей региона. Если цоколь не возвести, то стены очень быстро разрушатся, ведь материалы, используемые для их строительства, не выдержат перепадов температуры и излишней влаги. Часто, при строительстве дома, цоколь строят из красного кирпича. Возводя цоколь, на уровне земли нужно проложить гидроизоляцию, например, при помощи рубероида. Если этого не сделать, то могут возникнуть проблемы, в результате которых влага из земли будет подыматься вверх по кирпичу и в доме будет сыро. Также стоить сделать проходы в дом, гараж и огород с учетом проекта.

Перекрытие дома может быть деревянным или бетонным. Укладка балок осуществляется примерно через 1 метр, чтобы это не мешало вести остальные работы. Балки укладываются не только на цоколь, но и на остальные уровни дома.

Распространенные ошибки на этом этапе допускаются, когда в процессе строительства применяют деревянные балки и сразу застилают перекрытие нормальными досками. Этого делать не следует, так как при последующем использовании цементного раствора перекрытие просто зальется им, в результате, придется заново его перестилать.

Поднятие стен

Перед началом работ понадобится выбор и правильный расчет материала для стен. Самыми распространенными считаются:

  • кирпич;
  • пенобетонные блоки;
  • керамзитобетонные блоки;
  • бревна;
  • брус;
  • дерево;
  • каркасная технология.

В последнее время начали набирать популярность быстровозводимые дома (щитовые и каркасные, из сип-панелей или из пенобетона). Изготавливают сборные дома на заводах по канадской или иным технологиям. Они разработаны с учетом всех требований теплосбережения, пожарной безопасности и экологичности.

Возведение крыши

После возведения стен, можно приступать к следующему этапу строительства — крыше. В роли основного материла здесь выступает брус, используемый для изготовления стропил и каркаса мансардного этажа, а также для обрешетки, которая устанавливается поперек стропил. При этом, между решеткой и стропилами должна быть уложена пароизоляционная ткань для вентиляции кровли. Иначе, при перепадах температуры на кровле внутри может образоваться иней, а в период потепления увеличивается уровень влажности. Если для кровли это не так опасно, то на деревянные элементы это может пагубно сказаться. Если при строительстве крышу делать из мягкой кровли, то поверх пароизоляционной ткани укладывают специальные влагостойкие плиты.

Когда каркас готов, можно накрывать крышу. Для этого подойдет мягкая кровля, профлист, металлочерепица и ондулин. Мягкая кровля может использоваться для покрытия крыш любой сложности. Она отличается легкостью, прекрасным внешним видом, поглощает шум в отличие от профлиста и металлочерепицы.

Вы планируете самостоятельно строить дом или нанимать бригаду?

Сам

Бригада

1 этап. Выбор участка и проекта для строительства частного дома

После мысли о возведении своего дома есть два пути – выбрать или сделать под себя проект дома, а затем купить участок под этот проект, либо купить участок и работать «с тем, что есть». Покупка готового проекта оптимальна при строительстве дома в коттеджном поселке, на простых равнинных рельефах. Для возведения дома в удаленных местностях, сложных пересеченных рельефах или в прибрежных зонах потребуется заказ индивидуального проекта, основанный на геодезических изысканиях, пробах грунта и дизайнерских предпочтениях хозяев.

В общем случае, участок для частного дома должен удовлетворять следующим требованиям:

Расположение участка. Это и расстояние от  крупных населенных пунктов, и живописность места. Участок может находиться в красивом уютном месте рядом с рекой, озером или лесом, но при этом вдалеке от «цивилизации», что не всегда удобно.
Доступная инфраструктура, то есть расположенные поблизости больница, магазины, школы, детские сады, культурно-развлекательные центры и т.д.
Наличие и близость центральных коммуникаций: водопровода и газовой магистрали, канализации, электричества. От этого зависят расходы на подключение и подведение инженерных сетей.
Размеры участка. Если на участке не планируются дополнительные посадки и постройки, то площадь нужно выбирать с учетом минимально необходимой для постройки дома и прилегающей территории.
Доступность для транспорта

Для владельцев машин важно наличие и качество подъездных путей. Если личного транспорта нет, то наличие поблизости остановки общественного транспорта будет большим плюсом.
Экологическая обстановка

Преимущества имеют участки, расположенные вдали от промышленных предприятий или объектов, загрязняющих окружающую среду.
Геодезические условия: тип грунта, глубина залегания подземных вод, наличие уклона земли. Эти данные понадобятся при выборе типа фундамента или устройстве колодца.

Подробно о выборе участка для строительства частного дома мы писали в отдельной статье.

Индивидуальный проект необходим, когда вам, как заказчику, требуется что-то не похожее на типовой проект. В таком случае, проект будет стоить на порядок выше того, что находится в открытом доступе.
Составными частями архитектурного проекта становятся:

  • генеральный план;
  • пояснительная записка;
  • архитектурная часть (визуализация строения в ландшафте);
  • конструктивные решения с чертежами;
  • инженерные разделы (подключение, расчет электроснабжения, газовых коммуникаций, водоснабжения, отопления, канализации, вентиляции).

При необходимости, в проект входят дизайнерские работы с интерьерами, разработка концепции ландшафтного дизайна, устройство охранной, пожарной сигнализации.

Важной частью проекта становится разрешительная часть (получение технических условий, разрешения на проектирование, утверждение проекта, получение разрешения на строительство, акта ввода в эксплуатацию), которая вносится в смету проектирования отдельной строкой. При комплексном заказе строительства, включающем проектирование, в состав проекта входят и сметные работы по всем этапам

Теперь поговорим о том, сколько стоит проект для строительства частного дома. При индивидуальном подходе проект дома из 2-3 этажей обычно стоит до 10% от общей сметы, и это считается нормальной ценой, так как данный документ учитывает все возможные сложности при возведении, помогает избежать ошибок, переделок, непредвиденных расходов.

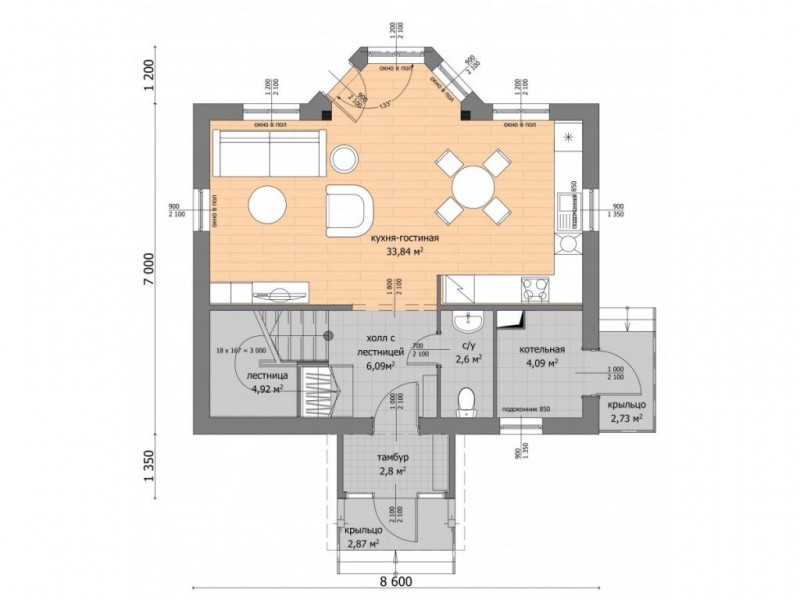

Выбор проекта

При беглом взгляде на  технологию строительства деревянных каркасных домов создается впечатление, что тут всё просто. Кажется, что достаточно прочитать несколько статей в интернете, посмотреть видеоролики, закупить пиломатериалы, утеплитель, цемент и прочие расходники и, взяв отпуск на три недели, втроем-впятером поднять дом.

На самом деле построить каркасный под ключ сложнее, чем тот же кирпичный. Начинать следует с выбора и заказа проекта.

Не имеет значения, какой дом вы решили поставить (типовой или индивидуальный) и будете ли собирать его самостоятельно или с привлечением профессиональных бригад. Проект – это многостраничный документ с чертежами и схемами, в котором содержится исчерпывающая информация по будущему строению. В нём:

  • Материалы и габариты несущих конструкций подобраны с учетом типовых нагрузок, возникающих при эксплуатации.
  • Учтены климатические особенности региона застройки.
  • Приведен подробный список пиломатериалов с размерами, сечениями, схемой распила.
  • Есть схемы и последовательность сборки силового каркаса, перекрытий, стропильной системы.
  • Точно рассчитаны тип и количество материалов для утепления, отвечающие климатическим особенностям региона застройки.
  • Подобраны материалы внешней отделки и материала для обшивки кровли.
  • Составлены схемы разводки по дому всех основных инженерных сетей.

Качественно составленный проект – ваша персональная гарантия, что дом прослужит весь расчетный срок эксплуатации, не просядет и не рассыплется на второй год проживания.

Дизайн

И, наконец, дизайн. Он играет далеко не последнюю роль

Очень важно, чтобы ваше представление совпало с практической составляющей. Но, скорее всего, вы уже заранее продумали внешний вид дома

По этой причине у вас уже есть представление дома, и остается лишь доработать эту картинку. На этапе проектирования вы можете воспользоваться услугами профессиональных архитекторов. Если у вас нет навыков работы с чертежами, то желательно доверить это дело настоящему профессионалу. Он поможет максимально точно выполнить прорисовку будущего дома и сделать проект с учетом всех пожеланий.

При этом будет проработан не только экстерьер, но и наполнение дома изнутри. Это и число комнат, и количество этажей,  и расположение. Заранее продумайте, в каких местах вы хотите поставить кухонную плиту, телевизор, светильники, так как от этого и будет зависеть монтаж электрической сети распределение розеток. Если вы в самом начале решили придерживаться определенного стиля, в нем следует выдерживать весь дом. Не меньшую роль играет цветовая гамма. При помощи светлых пастельных оттенков есть возможность зрительно увеличивать площадь дома, а также придать ему элегантный вид. С учетом всех рекомендаций у вас получится построить дом с нуля своими руками, и тот будет соответствовать вашим ожиданиям!

Подготовительный этап строительства

На этом этапе придется решить несколько важных вопросов: выбрать место для строительства, определить его бюджет, выбрать проект дома, получить разрешение на строительство и выбрать подрядчика. Все вопросы равноценны по значимости, каждому придется уделить достаточно внимания.

Покупка участка

При выборе и покупке земли под новый дом обращают внимание как на юридические, так и на практические нюансы. Процедура сопровождается оформлением множества документов, поэтому целесообразно привлечь проверенного посредника – риелтора или юриста

Определиться с тем, как правильно построить дом, невозможно без детального осмотра участка, на котором будут проводиться работы, а в идеальном варианте все начинаются с поиска земли для строительства. Так как комфорт будущей жизни напрямую зависит от местоположения участка, то при выборе последнего руководствуются несколькими критериями:

Особенности участка

Во внимание принимается не только площадь, но и рельеф. Участок на склоне потребует дополнительных финансовых вложений для планировочных и земляных работ, сооружения подпорных стенок

Сложный участок диктует правила расположения домаИсточник haeuserland.de

Документы владельца (продавца). Необходимо удостовериться в их подлинности и в правильности заполнения (в приведенных размерах).

Расположение. Учитывается близость к цивилизации, качество подъездных дорог, наличие остановок общественного транспорта, экологическая ситуация (расположенные поблизости вредные производства)

Важно разузнать, не расположено ли неподалеку болото, очистные сооружения или мусорная свалка.

Инфраструктура. Оценивается наличие инженерных коммуникаций (подробную информацию лучше получить в управляющей компании).

Дополнительные возможные траты

Возможно, на участке имеются обветшалые капитальные постройки, подлежащие сносу, или высоко проходят грунтовые воды, а значит, придется обустраивать эффективную дренажную систему.

Эту и прочую полезную информацию можно получить от владельцев соседних земельных участков, а также в администрации населенного пункта.

Опытные, знающие как правильно построить частный дом, специалисты советуют сделать запрос в соответствующие учреждения о возможности подключения к существующим инженерным сетям. В противном случае неожиданный запрет станет серьезной проблемой.

Геодезические изыскания дают комплексную оценку условий территории для дальнейшего строительстваИсточник penza-press.ru

Когда место для строительства дома окончательно выбрано, проводят мероприятия, облегчающие работы:

  • Выполняются геологические и геодезические изыскания, топографическая съемка местности. Результатом станет информация о составе почвы и глубине залегания грунтовых вод, которая поможет адаптировать фундамент типового проекта под конкретные условия. Если на земле есть начатое строительство, придется привязываться к существующему фундаменту и, возможно, его усиливать.
  • После покупки участок огораживается.
  • Чтобы не загрязнить большую часть земли строительными отходами, необходимо определить место для складирования мусора, замешивания бетона, сжигания отходов, а также доступ строительной техники.

Кем будут выполняться работы

Существует три варианта выполнения работ по возведению жилого дома. В частности это:

Осуществление работ самостоятельно владельцем участка вместе с родственниками Также к ней могут быть привлечены прочие знакомые, в этом случае можно:

  • сберечь средства не только на труде, но и на материалах (до 20 процентов всех расходов);
  • полностью контролировать процесс, в то же время работать придется дольше
Возведение дома одной профессиональной компанией (генеральным подрядчиком) Которая заключает с владельцем соглашение, по которому обязуется завершить все работы к определенному моменту, в этом случае специалисты в ее штате:

  • своими силами создадут проект (при этом собственник откажется от контроля);
  • определят необходимые материалы (но на одну пятую затраты снизить уже не удастся, поскольку фирмы имеют тенденцию расходовать их несколько больше, чем собственники);
  • произведут отделку
Гибридный вариант Встречающийся весьма часто, так как владельцы могут часть работ взять на себя, а другую нет, в такой ситуации существует возможность нанять ряд организаций (или даже индивидуальных специалистов) для эффективного решения отдельных задач по доступной цене, те же работы, которые в состоянии осуществить сам хозяин с родственниками, остаются им. Однако владельцу или его представителю потребуется подбирать такие структуры или профессионалов одиночек, оценивая их квалификацию (тогда как генподрядчиком выступает известная компания, которой доверяют, несущая ответственность за квалификацию всех рабочих и результаты действий). В этом случае часто возникает проблема ответственности за любые неполадки, так как отдельные организации при ненадлежащем результате будут перекладывать вину друг на друга;
в итоге возможность сэкономить существует, но лишь если удастся проконтролировать всех участников

Установка инженерных сетей

Данный этап включает проектирование и расчет коммуникаций, подбор расходных материалов и непосредственно монтаж

Здесь важно четко соблюдать технологию установки, придерживаться санитарных правил и строительных норм. Нужно продумать рациональное расположение систем

Коммуникационные сети в деревянном доме включают электричество и отопление, водопровод и канализацию, вентиляцию, охранную систему.

Проведение электричества, прокладка закрытой или открытой проводки, установка приборов и электрических элементов. Для деревянного дома подходящим вариантом станет скрытая проводка, так как она не деформируется при усадке. Провода в данном случае прячут в стены и перекрытия, на поверхности видны только розетки и выключатели. Поэтому такой вариант выглядит эстетично и не нарушает внутренний дизайн.

Отопление бывает водяным, электрическим, газовым и т.д. Для деревянного дома лучше подходит двухконтурное водяное отопление, которое позволит не только отапливать помещение, но и давать горячую воду. Водопровод устанавливают от центрального водоснабжения или автономного источника. В последнем случае устанавливают колодец или скважину.

Канализационную систему обустраивают внутри и снаружи строения. При монтаже внутри дома, в первую очередь, выполняют разводку труб. В деревянном строении главные горизонтальные элементы монтируют в перекрытиях. Нужно правильно расставить санитарно-технический приборы (унитазы), чтобы они располагались близко к стоякам

Отдельное внимание уделяют трубам, так как ошибки в креплениях приводят к деформации и поломкам трубопровода

Если подключиться к центральной канализации нет возможности, на участке устанавливают локальные очистные сооружения. Это септики и биологические станции, модели, мощность и производительность которых выбирают в зависимости от назначения строения и количества проживающих в доме. Несмотря на то, что древесина “дышит” и обеспечивает естественную вентиляцию, в доме для постоянного проживания следует установить дополнительно приточно-вытяжную или принудительную вентиляцию.

Надо ли для ИЖС?

Согласно изменениям в ГрК РФ, внесенным ФЗ N 340, принятым 03 и вступившим в силу 04 августа 2018 г., старый разрешительный порядок для ИЖС заменен упрощенным (декларативным или уведомительным).

Разрешение потребуется, но теперь оно имеет иную форму, несколько отличающуюся организационно-правовую природу, и называется «уведомлением о соответствии и допустимости стройки». Согласовывать строительство надо, но теперь сделать это намного проще, процедура больше стала напоминать одобрение.

Теперь с 04.03.2018 г. для ИЖС, а с 01.03.2019 г. – для ЛПХ, СНТ надо обязательно согласовывать возведение индивидуальных частных жилых объектов посредством уведомлений. Известить администрацию нужно дважды: перед началом работ, чтобы получить одобрение и после его окончания – для принятия в эксплуатацию и регистрации собственности.

Уведомительная процедура введена для объектов площадью до 500 м² для ИЖС, ЛПХ в рамках поселений, для садовых домиков. Если площадь более 500 м² – надо готовить проект и делать его экспертизу, применяются правила разрешительного порядка.

До 1 марта 2021 г. законом N 267 от 02.08.2019 г. снова продлена так называемая «дачная амнистия». Если объект (жилой или садовый дом) возведен без разрешения, его можно ставить на учет в кадастре и регистрировать лишь на основании технического плана и бумаг о принадлежности земли.

Хотя в данном случае уведомления о начале стройки, задекларированные как обязательные для регистрации права собственности, не потребуются. Если же строительство начато без разрешения до 04.08.2018 г., можно подавать уведомление о его начале до 1 марта 2021 г.

Подготовительный этап строительства

Само строительство дома очень важно, но и подготовительный этап не менее важен, чем сам процесс его возведения, ведь ошибки, допущенные сейчас, могут отразиться на комфортности здания и планировке участка, а исправить их уже не получится. Избежать многих проблем и ошибок вам поможет опыт наших клиентов и опытных застройщиков

На что обратить внимание при выборе и приобретении земельного участка?

  1. При покупке земельного участка через агентство многие клиенты столкнулись с такими проблемами:
  2. В агентстве не всегда есть достоверная информация об инженерных коммуникациях, подведённых к вашему участку.  Это лучше уточнять отдельно в управляющих компаниях.
  3. Чтобы адаптировать фундамент типового проекта под ваш участок, лучше заранее выполнить геологические изыскания. Это даст подробную информацию о глубине залегания грунтовых вод, составе почвы и поможет на этапе возведения дома.
  4. Пообщавшись с соседями после выбора земельного участка, можно узнать много такого, чего вам не расскажут в агентстве.
  5. Если решили покупать участок через агентство, не стоит слепо верить всему сказанному. Лучше всё разузнать самому.
  6. Кроме этого владельцы домов дали ряд полезных советов по выбору участка для строительства:
  7. Покупая землю на склоне, учтите, что вам придётся потратить много денег на планировочные работы и сооружение подпорных стенок. Если вы не готовы к таким тратам, купите участок с ровным рельефом.
  8. Приобретение участка в клубном посёлке выгодно тем, что вам не придётся заниматься уборкой улицы и расчисткой снега на проезжей части в холодное время года.
  9. Не стоит думать, что земля с начатым строительством облегчит вам жизнь. Вы получите такие проблемы: при выборе проекта вам нужно будет привязываться к существующему фундаменту, если недостроенное сооружение в плохом состоянии, его придётся усиливать, что повлечёт за собой дополнительные расходы.
  10. Сразу после покупки участка огородите его.
  11. Перед тем, как начать строительство дома убедитесь, где на участке у вас будет замешиваться бетон, складироваться и вывозиться мусор, производиться сжигание мелких отходов. Это позволит сохранить порядок и защитить землю от продуктов сгорания и бетона.

Поэтапные действия

Существует следующий ряд начальных стадий строительство дома на своем участке, которые требуется соблюсти:

Определение участка
Где данное лицо будет строиться (если земля уже есть, то этап пропускается) и его покупка. Имеет смысл выбрать участок с уклоном под небольшим углом, чтобы с него стекала вода. Желательно, чтобы он обладал различными коммуникациями — дорогой, желательно, чтобы по ней мог пройти грузовик; электричеством; водоотводом и водоснабжением. При отсутствии подобных коммуникаций имеет смысл осведомиться, во сколько владельцу обойдется их продление участка с монтажом всех требуемых устройств

Следует принять во внимание тип грунта, который бы подходил для возведения колодца. Экологический фактор (отсутствие поблизости вредных производств)

Наличие социальной инфраструктуры (магазинов, школ, больниц)
При наличии или после покупки участка
Владелец определяет разработчика, который составляет проект будущего дома
Также собственнику имеет смысл нанять строителя либо инженера технадзора
Который будет заниматься только наблюдением надо всеми исполнителями, в этом случае нагрузка на самого хозяина снижается
Далее на готовый проект определяется генеральный подрядчик
С которым заключается соглашение
Составляются сметы по материалам
Производимым действиям, а также ценам

После этого начальные этапы завершены, и исполнитель приступает непосредственно к работам, а специалист технадзора отслеживает, как они проходят.

Проект частного дома

Общее правило гласит, на отдельном участке возводят всего одну постройку такого типа, но не более (сооружения хозяйственного профиля могут присутствовать в большем количестве).

Для проекта частного дома действуют следующие рекомендации:

Его площадь определяют, отталкиваясь от величины участка Так на стандартных шести сотках имеет смысл строить дом величиной 60 кв. метров
Дистанция между этим сооружением и внешней улицей Должна быть, как минимум, пять метров, а до земли соседей — три. От хозяйственной постройки до пределов владения — 5 м
Если жилой дом и иные объекты деревянные Расстояния между ними допускаются в 15 метров, если каменные, то 10 м.
Лес Должен располагаться от строения с тем же зазором в 15 метров
Требуется не направлять дождевые стоки на другие участки
Объем котельной для отопления Не менее 15 кубических метров. Располагаться она должна, по крайней мере, в 2,5 м. над землей. Требуется обустроить для нее вентиляцию
При создании системы водоснабжения для жилого дома Необходимо, чтобы вода шла под напором как минимум в 0,1 мегапаскаля
Уборную Размещают в одном метре, но не менее от пределов участка

Получение разрешения под ИЖС

Получить разрешение на индивидуальное жилищное строительство собственник участка может:

  • у органа исполнительной власти федерального уровня;
  • относящегося к субъекту федерации;
  • муниципального значения, в большинстве случаев владельцы получают его именно у таких организаций, в их качестве выступают местные администрации, на подопечной территории которых располагается земельный участок.

Непосредственно документ с дозволением составляет ее управление или подразделение, ведающее вопросами архитектуры и градостроительства.

Подготовка участка

Подготовка участка к строительству включает выполнение следующих действий:

Общая расчистка территории На которой появится жилой дом, она включает:

  • удаление прежних построек;
  • устранение растительности, в том числе корчевание деревьев и кустов, а также пней;
  • общую уборку мусора;
  • выравнивание участка, при котором убираются как ямы, так и небольшие возвышенности (бугры)
Обустройство проезда Для автомобилей при его отсутствии
Создание зоны, где будут храниться стройматериалы В дальнейшем его количество будет велико по объему, однако нет необходимости в его одновременном нахождении на этой площадке, привозя поэтапно, поэтому ее площадь может быть не так велика, (в то же время приобретение всего сразу может выйти дешевле из-за оптовых скидок, поэтому можно рассмотреть и такой вариант, сделав саму зону больше). Подобная площадка должна находиться так, чтобы не создавать помех строительству. Имеет смысл поставить навес для защиты материалов
Ограждение стройплощадки Чтобы соседи и другие люди извне не могли следить за строительством, такая временная ограда может быть возведена из недорогой основы
Перенос проекта дома на участок Для этого на отведенной площади с помощью колышков помечают все места, которые соответствуют тем или иным точкам на схемах

Когда требуется именно разрешение, а не уведомление?

В Градостроительном Кодексе (п. 39 ст. 1) под объектом ИЖС подразумевается жилье:

  • отдельно стоящее;
  • до 3 этажей;
  • до 20 м;
  • не для разделения на самостоятельные объекты (квартиры).

Два варианта процедуры сосуществуют в законодательстве и применяются в зависимости от параметров строящегося жилья.

Важно правильно учитывать понятие этажей (надземных, подземных и пр.). Разъяснение дано в письмах Минэкономразвития РФ N Д23и-2472 (23.08.2013), Роснедвижимости N АМ/1567 (27.08.2008)

Что собой представляет?

Разрешение (не уведомление) на строительство – это документ подтверждающий:

  • соблюдение проектной составляющей строительства градостроительных регламентов, планировки, межевания и иные нормы закона;
  • допустимость согласно целевому назначению ЗУ.

Кем и где выдается, в какие сроки?

Разрешительный порядок согласования стройки (ст. 51 ГрК) осуществляется теми же органами, что и при уведомительной процедуре – органами самоуправления в лице местных администраций (их архитектурными отделами).

Обращаться надо по месту нахождения участка, а если земли режимные, охраняемые – в федеральный орган, которому они подведомственные.

Администрация должна рассмотреть заявление и документы в 30-дневной срок со дня их получения, причем в 3-дневнй период чиновники должны проверить, есть ли все бумаги.

Кто получает, сколько оно действует?

Разрешение действует 10 лет (п. 19 ст. 51 ГрК) со дня его выдачи. Обращаться может только застройщик (его представитель) – в данном случае это лицо, владеющее участком или арендующее его для возведения объекта, на который у него возникнут права.

Причины для недействительности такие же, как и для уведомлений (указаны выше в этой статье).

Отличия разрешительного порядка от декларативного:

  1. Для санкционирования эксплуатации объекта, регистрации застройщик обращается сам в администрацию (ст. 55 ГрК) и в Росреестр.
  2. Расширенный пакет документации и дополнительные процедуры, а именно обязательно потребуются (ст. 51 ГрК), кроме документов, которые перечислены выше для уведомительного порядка:
    • проектная документация и для этих бумаг положительное заключение обязательной государственной экспертизы (ст. 49 ГрК). Обычно дополнительно делают оценку от независимых аккредитованных экспертных компаний, что повышает шансы на положительный ответ госоргана;
    • градостроительный план ЗУ;
    • результаты инженерных изысканий;
    • СПОЗУ;
    • выписка правил землепользования и застройки (кроме участков, на которые не распространяются градостроительные регламенты).

Алгоритм действий для разрешительного порядка на стройку

Алгоритм действий для разрешительного порядка на стройку жилого дома, не подпадающего под параметры объекта ИЖС по п. 39 ст. 1 ГрК РФ (дальше все ссылки на этот акт):

  1. Разработка проектно-сметной документации – сроки зависят от исполнителя этих работ.
  2. Обязательная государственная экспертиза проекта (ст. 49) – надо обращаться в администрацию (там укажут на уполномоченное учреждение). Госэкспертизу организация обязана провести максимум за 42 дня (п. 7 ст. 49).
  3. Подача документов и заявления в администрацию – бумаги рассматривают в срок до 30 дн. (п. 11.1 ст. 49).
  4. По завершению возведения объекта застройщик должен подать в госорган заявление свободной формы для получения разрешения на эксплуатацию. Проверку чиновники осуществляют в срок до 5 дн. (п. 5 ст. 55). Выдают соответствующее свидетельство.
  5. Регистрация в Росреестре (обращается застройщик). Заявление рассматривают в 7 дн. при личном обращении или в 9 дн. через МФЦ.
  • Скачать бланк заявления о выдаче разрешения на строительство индивидуального жилого дома
  • Скачать образец заявления о выдаче разрешения на строительство индивидуального жилого дома
  • Скачать бланк заявления на получение разрешения на ввод объекта в эксплуатацию
